28 миллиардов вложат в обновление «Актобе ТЭЦ»
На «Актобе ТЭЦ» провели пресс-тур для журналистов и показали, в каком состоянии сейчас основное оборудование, как там подготовились к отопительному сезону, как проходит модернизация и вообще, что делается для того, чтобы не допустить трагедии, как в Экибастузе.

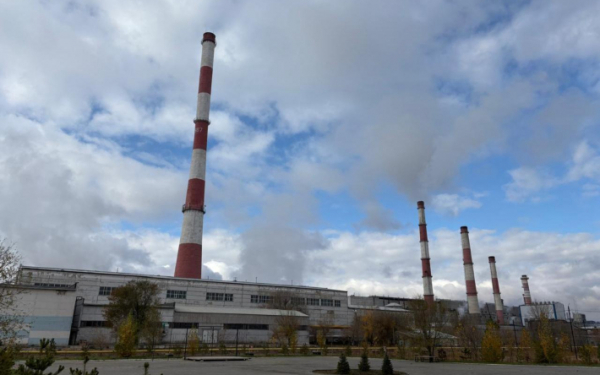

На «Актобе ТЭЦ» поэтапно заменят все 4 дымовые трубы, которые установили ещё в прошлом веке. || Фото Ю. ГЕЙСТА
По информации «Актобе ТЭЦ», на 2023-27 годы утверждена инвестиционная программа, общая сумма которой более 28 миллиардов тенге, на эти деньги будут модернизировать основное оборудование, в случае необходимости менять агрегаты, пишет "Диапазон".
В 2025 году на эти цели предусмотрено 2,5 миллиарда тенге, запланировано 14 мероприятий, 4 из них — это разработка ПСД, а остальные 10 – это ремонт котлов и другого оборудования.
– Запланирована замена паровых инжекторов, договор с подрядчиком заключен, поставка оборудования будет в начале декабря, – рассказал заместитель председателя правления АО «Актобе ТЭЦ» Асет Абиляшев. – Крупные проекты – это разработка проектов на строительство водогрейного и парового котла, сейчас они на рассмотрении в госэкспертизе, ожидаем до конца года получить положительное заключение.
– Какой процент изношенности оборудования на предприятии?
– На начало реализации инвестпрограммы в 2022 году изношенность была 45%, к завершению программы в 2027 году будет 36%, – ответил Асет Абиляшев. – К основному оборудованию относятся паровые и водогрейные котлы, паровые турбины, турбинная установка. Также инвестпрограммой предусмотрена поэтапная замена дымовых труб. В первую очередь необходимо заменить четвертую трубу, проект на стадии загрузки в портал госэкспертизы. Всего на ТЭЦ четыре таких трубы, установленных в разное время, их будем менять поэтапно.
А это главный щит управления «Актобе ТЭЦ». Здесь в круглосуточном режиме контролируют работу всей системы теплоэлектроснабжения.
В «Актобе ТЭЦ» объяснили, что сторонние специализированные организации регулярно обследуют мощности предприятия и на основе их заключений принимают решение продолжать эксплуатировать оборудование, ремонтировать его или полностью менять. Например, в «Актобе ТЭЦ» есть два аккумуляторных бака, которые установили ещё в 70-х годах прошлого века. Специалисты обследовали их, и после их заключения один бак уже поменяли в этом году, второй бак заменят в следующем году.
Корреспондент «Диапазона» поинтересовался, в каком состоянии градирня башенного типа, это огромная труба, из которой идёт пар.
– Градирня в рабочем состоянии, не новая, но с задачами справляется, была небольшая коррозия на металлоконструкции, но все устранили, – ответил главный инженер «Актобе ТЭЦ» Александр Давыскиба.
На вопрос корреспондента «Диапазона» в «Актобе ТЭЦ» ответили, что на предприятии есть нехватка рабочих, таких как сварщики и слесари.
